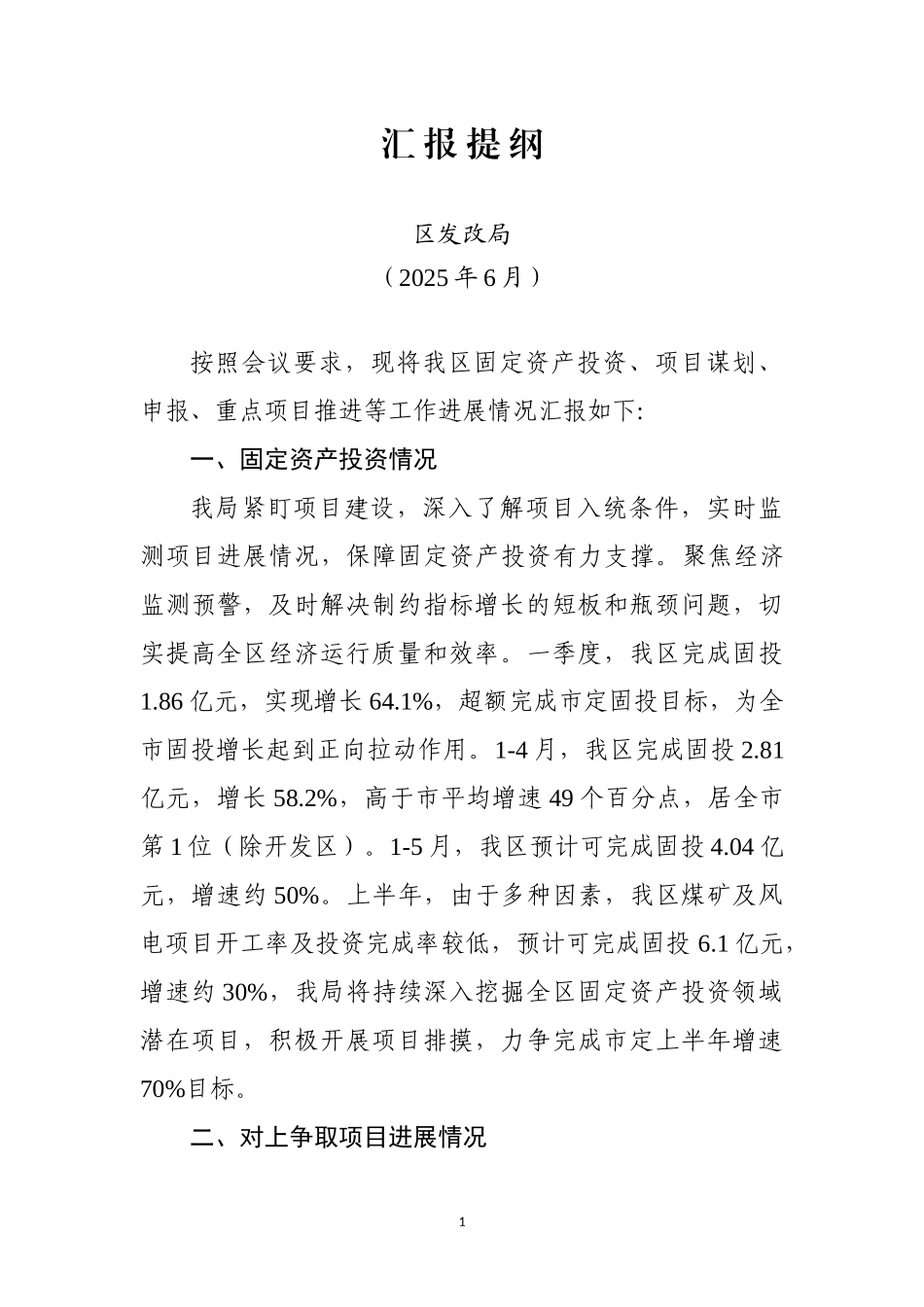

1汇报提纲区发改局(2025年6月)按照会议要求,现将我区固定资产投资、项目谋划、申报、重点项目推进等工作进展情况汇报如下:一、固定资产投资情况我局紧盯项目建设,深入了解项目入统条件,实时监测项目进展情况,保障固定资产投资有力支撑。聚焦经济监测预警,及时解决制约指标增长的短板和瓶颈问题,切实提高全区经济运行质量和效率。一季度,我区完成固投1.86亿元,实现增长64.1%,超额完成市定固投目标,为全市固投增长起到正向拉动作用。1-4月,我区完成固投2.81亿元,增长58.2%,高于市平均增速49个百分点,居全市第1位(除开发区)。1-5月,我区预计可完成固投4.04亿元,增速约50%。上半年,由于多种因素,我区煤矿及风电项目开工率及投资完成率较低,预计可完成固投6.1亿元,增速约30%,我局将持续深入挖掘全区固定资产投资领域潜在项目,积极开展项目排摸,力争完成市定上半年增速70%目标。二、对上争取项目进展情况2我局围绕中央预算内、超长期特别国债、专项债、“两重”“两新”等系列政策,积极对接省、市发改委,充分利用与中交建有效合作,提前掌握政策信息,组织开展对各局的业务指导及政策培训。目前,共谋划对上争取项目35个,总投资26.1亿元,拟争取资金20.26亿元,已下达资金计划1.26亿元。其中:A类项目(已完成立项)11个,总投资7.89亿元,拟争取资金6.57亿元;B类项目(可研报告编制完成)9个,总投资10亿元,拟争取资金7.38亿元;C类项目(正在编制可研报告)12个,总投资8.21亿元,拟争取资金6.31亿元;D类项目(谋划中)3个。(一)“两重”项目申报情况2月,已申报2025年第一批超长期国债项目8个,分别是市政管网砖厂路段供热管网延伸改造工程、欣源小区地下管网改造工程、北岸新城小区地下排水管网雨污分流改造工程、七星花园小区地下排水管网雨污分流改造工程金沙街道地下排水管网雨污分流改造工程、居民小区燃气管网改造项目、城市燃气更新改造项目、七星花园及北岸新城小区老旧供热管网更新改造项目,总投资11.53亿元,拟争取超长期国债8.19亿元。其中:居民小区燃气管网改造项目与城市燃气更新改造项目我局于3月经市发改委向省发改委申报2025年城市地下管网管廊及设施领域“两重”建设项目,总投资3.2亿元,申请超长期国债资金1.82亿元。3城市燃气更新改造项目,申请资金0.44亿元,指标文件已由市发改委下达,目前,该项目正全力开展初步设计、招投标等开工前前期手续。(二)专项债项目申报情况2月,已申报2025年第一批专项债项目3个,为七台河市新兴区牧良养殖厂基础设施扩建工程(一期)项目、居民小区燃气管网改造项目、城市燃气更新改造项目,总投资4.54亿元,拟争取专项债3.63亿元。3月,已申报2025年第二批专项债项目5个,分别是马鞍村养殖基地建设项目、枫叶社区老旧小区改造项目、春城社区老旧小区改造项目、新风社区老旧小区改造项目、安居社区老旧小区改造项目,总投资3.54亿元,拟争取专项债1.66亿元。4月,申报第二批专项债的5个项目继续申报2025年第三批专项债,目前,正在等待上级抓取。(三)中央预算内项目申报情况2025年4月7日,我局经市发改向省发改申报2025年第二批污染治理和节能减碳项目1个,为旭丰能源有限公司98万吨焦化节能降碳综合改造项目,项目总投资0.82亿元,申请中央预算内投资0.164亿元,目前,正在等待上级抓取。三、重点项目推进情况新兴区2025年重点项目共31个,总投资137.355亿元,2025年计划投资29.43亿元,今年已完成投资9.46亿元,4投资完成率32.1%,已开工项目18个,开工率58.1%。其中,省重点项目12个,已开工9个,开工率75%,已完成投资6.61亿元,投资完成率26.5%。四、存在问题一是重点项目开工效率亟待提升。部分重点项目如风电项目前期手续办理周期较长,煤矿项目开工时间不确定因素较多,14个煤矿项目仅开工建设5个,导致项目开工率未达预期目标。还有部分项目受资金筹措不到位及市场等因素制约,实际建设进度滞后于计划节点,未能形成有效实物工作量,影响投资完成率。二是固定资产投资增长动力不足。我区固定资产投资增长仍依赖于已在统计库中项目,重大支撑性项目储备不足、落地率偏低,尚未...
